A ANEEL (Agência Nacional de Energia Elétrica) aprovou nesta terça-feira (26) o edital do Leilão nº 1/2025, voltado à contratação de energia para atendimento aos Sisol (Sistemas Isolados). O certame está marcado para 26 de setembro e terá como diferencial a inclusão de soluções híbridas com fontes renováveis e armazenamento em baterias.
O volume de energia a ser contratado foi ampliado de 49 MW para 67 MW. O início do suprimento está previsto para 20 de dezembro de 2027, com exceção de Coari (AM), cujo fornecimento começará em 1º de dezembro de 2030. Já em Anamã, Caapiranga e Codajás (AM), o início poderá ocorrer de forma imediata, conforme autorização do MME (Ministério de Minas e Energia).
Atualmente, os Sisol são supridos apenas por termelétricas movidas a diesel e óleo combustível, o que exige o transporte diário de centenas de caminhões de combustível para essas localidades, que não estão conectadas ao SIN (Sistema Interligado Nacional).
O próximo leilão, no entanto, busca alterar esse cenário ao priorizar soluções que combinem termelétricas a biodiesel e gás natural com usinas solares fotovoltaicas, com ou sem sistemas de armazenamento. O edital determina que, no mínimo, 22% da energia contratada tenha origem renovável.
Segundo a EPE (Empresa de Pesquisa Energética), foram cadastrados 241 projetos, resultando em 80 soluções de suprimento, que somam 1.870 MW de potência ofertada. Os três lotes disponíveis receberam as seguintes propostas:
A composição dos projetos inscritos é a seguinte:

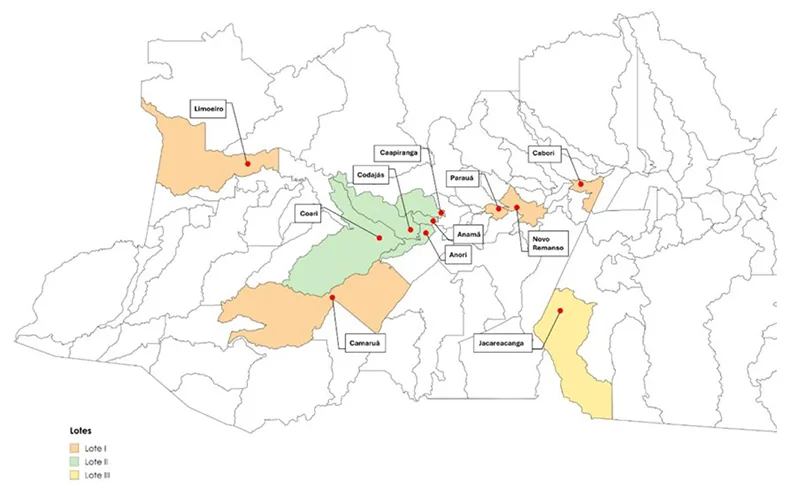

Localização dos lotes do leilão. Fonte: ANEEL
